Wat
is projectcontrol
Projectcontrol is gesitueerd op de ribbe van het beheer, ingebed tussen “weg” en “werk” net als de functie projectcontroller. Projectcontrol bevindt zich op het raakvlak van de werkwijze en het te verrichten werk. Het bewaakt de wijze waarop het resultaat tot stand komt, het houdt de randvoorwaarden in de gaten en toetst tussenresultaten en het eindresultaat. Wat is projectcontrolProjectcontrol
is een mooi woord voor projectbeheersing. De term projectbeheersing is net zo
goed bruikbaar. De term projectcontrol is echter wel relevant. Vaak wordt
namelijk gesproken van de functie projectcontroller. De term projectbeheerser
ben ik nooit tegen gekomen. In het algemeen gebruik ik liever Nederlandse
woorden. Het woord "projectcontrol" is echter behoorlijk ingeburgerd en voor
projectcontroller is geen goed Nederlands alternatief. Vandaar dat ik die naam
hier wel hanteer[i]. TijdPlanningenIeder
project moet over een deugdelijke planning beschikken. Voor de totale
doorlooptijd moeten de activiteiten zijn uitgewerkt. VoortgangsbewakingVoortgangsbewaking
is het meten van de voortgang van de in een planning opgenomen activiteiten. GeldRamingenIn de projectraming moeten alle kosten zijn opgenomen die gemaakt moeten worden om een project te realiseren. Binnen de civiele sector is de SSK-systematiek ontwikkeld. In deze systematiek is de opbouw van de raming en de wijze van omgaan met onzekerheden gestructureerd en geüniformeerd. De SSK-systematiek is een uitwerking van ramingen die (in aangepaste vorm) ook bruikbaar is in andere sectoren. FinancieringFinanciering is het zeker stellen dat er geld beschikbaar wordt gesteld aan een project. ProjectbudgetHet projectbudget dient gebaseerd te zijn op de raming. De exacte vertaling naar het budget behoeft vaak nog enige bewerking. Ramingen worden vaak opgesteld door een andere partij dan de projectleider en/of opdrachtgever. Die laatste twee moeten bepalen hoe zij met “onvoorzien" en eventuele reserveringen voor wijzigingen willen omgaan. Dat kan niemand anders voor hen doen. De beïnvloedingsmogelijkheden van de projectenkosten zijn bij aanvang van een project het grootst, zij nemen af naarmate het project vordert. De kosten nemen gedurende een project toe. Het kostenverloop heeft doorgaans de vorm van een S. Vandaar ook de benaming S-kromme (zie verderop). Contractbewaking (verstrekte opdrachten)Contractbewaking bestaat uit:
AdministratieIn de administratie vindt de registratie van de werkelijkheid plaats. De administratie kijkt terug. Alleen de verplichtingenadministratie geeft enig zicht op de nabije toekomst. De werkelijk
gemaakte kosten voor een project komen uit de administratie. De
administratie behoort accountant-proof te zijn en bevat dus de “waarheid”. ProjectkostenbeheersingProjectkostenbewaking is een basisvorm van kostenbewaking. Projectkosten worden bewaakt versus de norm, namelijk het budget. Voor projectkostenbeheersing moeten projectbudget en werkelijke kosten bekend zijn. Bewakingsstructuur

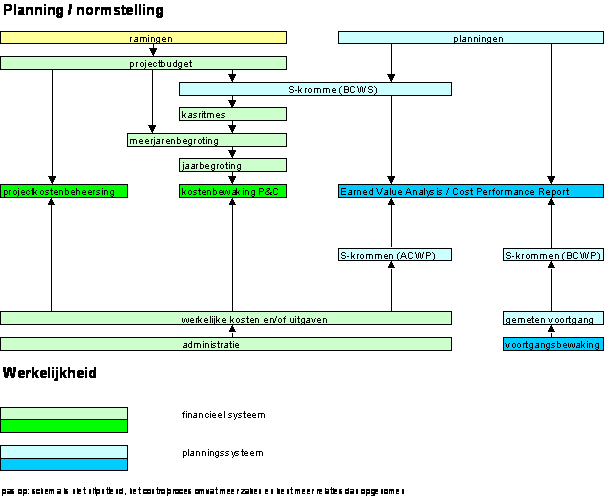

Prognosticeren (tijd/geld)In het projectbeheersingsproces bestaat een grote mate van onderlinge afhankelijkheid tussen de verschillende relevante zaken. Dit is in een schema weergegeven. Het schema is niet uitputtend. Er zijn meer zaken die in het controlproces van belang zijn, ook zijn er meer relaties dan de getekende. Het schema geeft de hoofdlijnen weer. Samenhang van beheersingsprocessenIn het schema is in groen aangegeven voor welke zaken het financiële systeem doorgaans als leidend systeem (voor de financiën) kan worden gezien. In blauw is datzelfde gedaan voor het planningssysteem. Er zijn ook andere combinaties mogelijk. Met de heldere kleuren groen en blauw zijn de eigenlijke bewakingsprocessen onderscheiden.
S-krommenEen S-kromme
is een grafische weergave van de cumulatieve kosten (of: opbrengsten, uitgaven
of inkomsten) in de tijd. Om betrouwbare S-krommen te kunnen maken moeten
betrouwbare planningen en ramingen beschikbaar zijn. KasritmesEen kasritme
geeft een prognose van de uitgaven per tijdsperiode, bijvoorbeeld per kwartaal
of per jaar. Kasritmes kunnen afgeleid worden uit de S-krommen waarin kosten en/ of
uitgaven zijn weergegeven. De hiervoor genoemde S-krommen vormen een prognose
van de "kosten" door de tijd. Kasritmes moeten worden geënt op
"uitgaven" (naast voortgang en planning). MeerjarenbegrotingProjecten overschrijden vaak jaargrenzen. Begrotingen van organisaties zijn gericht op kalender- of boekjaren. Vanuit het project moet een meerjarenbegroting worden geleverd waarmee de jaarschijven van die begrotingen kunnen worden gevuld. JaarbegrotingDe jaarbegroting komt tot stand op basis van de jaarschijven uit de meerjarenbegroting. Kostenbewaking P&CDe
planning & control- activiteiten van organisaties zijn meestal volledig
gericht op jaarcycli. De jaarbegroting en uitgaven vormen hiervoor de basis. Earned Value AnalysisEarned Value Analysis (of Cost Performance Reporting) betreft een methodiek waarbij een geïntegreerde bewaking van tijd en geld plaats vindt. Op basis van een simpele grafiek kunnen uitspraken worden gedaan over de stand van zaken van tijd en geld in een project. Om die simpele grafiek te leveren moeten wel eerst S-krommes, planningen, werkelijke kosten en gemeten voortgang beschikbaar zijn. KwaliteitProjectplanVoor ieder project wordt een projectplan opgesteld. Dit plan wordt per fase herijkt of herschreven. Soms vergt een volgende fase een volledig nieuw projectplan. De
omvang van een projectplan is afhankelijk van de aard, omvang en
complexiteit
van een project. Beheer wijzigingenProjectwijzigingen moeten worden bijgehouden. Zeker wanneer er sprake is van wijzigingen in de scope kunnen deze een enorme impact op het project hebben. Voor iedere wijziging moeten de consequenties voor het project inzichtelijk worden gemaakt. Dit geldt met name voor gevolgen voor tijd en geld. Tot het doorvoeren van een wijziging moet expliciet worden besloten. Binnen een project moeten er spelregels zijn over wie waarover beslist. Vrijgeven van productenVoor alle te leveren (tussen-)producten moet duidelijk zijn hoe deze worden vrijgegeven en wie welke stukken mag vrijgeven. AuditsProjectmatig
werken biedt een werkmethode waarmee een structurele beheersing voor eenmalige
unieke activiteiten mogelijk is. Het is een gestructureerde werkmethode. Enige
rekkelijkheid is altijd verstandig, maar teveel is niet goed. Teveel
rekkelijkheid leidt ertoe dat juist het belangrijkste kenmerk van projectmatig
werken, namelijk het structurele beheersen verloren gaat. KlachtenbehandelingIn ieder project moet bekend zijn hoe met klachtenbehandeling wordt omgegaan. Het gaat er vooral om dat bekend is hoe er wordt geregistreerd, hoe afhandeling plaatsvindt en wie waarvoor verantwoordelijk is. InformatieRapporterenIeder project rapporteert aan de opdrachtgever over de stand van zaken van het project, de afwijkingen, de genomen maatregelen en de te nemen besluiten. Over vorm, omvang, invulling en frequentie van de rapportage maakt de projectleider afspraken met de opdrachtgever. Wanneer de projectleider “van buiten” komt rapporteert hij aan zijn eigen baas (in de moederorganisatie) over zijn inzet en die van collega’s in het project. Ook over deze vorm van rapporteren worden afspraken gemaakt ten aanzien van vorm, omvang, invulling en frequentie. De zwaarte van de invulling hangt af van de zwaarte van het project en de risico’s die ermee voor de opdrachtgever of de moederorganisatie gepaard gaan. In
het algemeen geldt dat rapportages het beste aan hun doel tegemoet komen als ze
echt worden beperkt tot datgene wat degene aan wie gerapporteerd wordt wil
weten.[iii]
Die laatste moet dus duidelijk zijn in wat hij wil. Een goede projectleider kan
daarover uiteraard wel adviseren. Hij is immers de deskundige op dit gebied. Documentenbeheer / archivering / postbehandelingOok
hiervoor geldt weer dat de invulling sterk afhankelijk is van de complexiteit en
omvang van het project. Lijkt een project enige omvang en complexiteit te
krijgen dan kan niet vroeg genoeg na worden gedacht over de structuur van de
archivering en de vorm van afhandeling. OrganisatieEen projectorganisatie moet zo worden opgezet dat het aantal afstemmingsknooppunten zoveel mogelijk wordt beperkt. Projectorganisaties
groeien vaak in de tijd. Het is belangrijk altijd te kijken naar de kwaliteiten
van medewerkers in de projectorganisatie. Vaak kunnen mensen meer dan hun
formele functie aangeeft. Maak daar gebruik aan. Laat een organisatie groeien
rondom de mensen. Specifieke beheersaspectenTraditioneel
worden er vijf beheersaspecten onderscheiden, de bekende Tijd, Geld, Kwaliteit,
Informatie en Organisatie (TGKIO). Afhankelijk van het soort project kunnen er
aspecten zijn die dermate bepalend zijn voor de uitvoerbaarheid dat ze het
verdienen om de status van beheersaspect te krijgen.

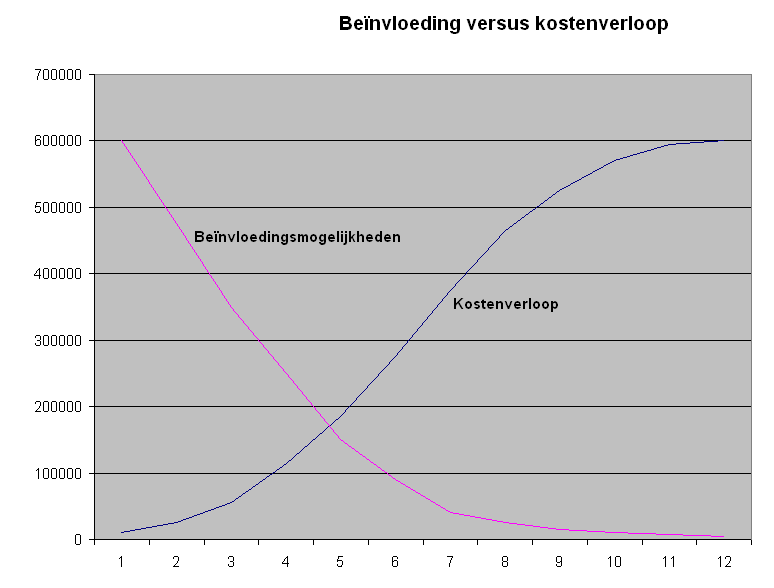

Al deze zaken vragen, waar ze van belang zijn, om eigen beheersingsmaatregelen. De zwaarte van projectcontrolProjectcontrol is het beheersen van het project. De mate van beheersing is afhankelijk van de omvang en complexiteit van het project. Een voorbeeld: Kortom: projectcontrol moet worden ingevuld afhankelijk van de maat van het project. De omvang en complexiteit van projectcontrol moet dus recht evenredig toenemen met de omvang van complexiteit van een project. Een algemene stelregel voor de invulling van
de projectcontrol is niet te geven. Hierbij geldt overigens wel een waarschuwing: laat het oor niet teveel hangen naar de projectcontrollers. Juist die groep heeft de neiging om altijd geavanceerd en sophisticated te willen werken. Geef daar niet aan toe als de meerwaarde onvoldoende is bewezen. Schematisch geldt voor de toegevoegde waarde van projectcontrol het volgende. Toegevoegde waarde / kosten > 1 Vooral bij de overheid bestaat er een neiging om alle risico’s uit te bannen. Met deze hoge inzet worden ook hoge kosten gemaakt. Het zal echter nooit lukken alle risico’s uit te bannen. Veel controle geeft geen zekerheid, hooguit bij een enkeling een gevoel van zekerheid. Als er weinig risico’s worden afgedekt met een hoge inzet, dan wordt er onvoldoende toegevoegde waarde geleverd om de kosten van de controle te rechtvaardigen. Het is soms ook zo dat de risico’s die bestreden worden dermate klein zijn dat de toegevoegde waarde van de controle aanmerkelijk kleiner is dan de ermee gemoeide kosten. Te hanteren financiële systeemEen bestaand of een eigen systeem?Vaak leveren bestaande financiële systemen net niet de informatie die nodig is. Gebruik toch deze bestaande systemen en probeer deze naar je hand te zetten. Eigen systemen ontwikkelen kost veel tijd en geld. Vaak leidt het ook tot dubbele registraties. Probeer dat te vermijden. Soms kan een bestaand systeem, mits goed gebruikt, voor een klein project een enorme informatie opleveren zonder dat daar veel inspanning tegenover staat. Maar soms kan dit ook niet. Comptabel of niet (helemaal)?Op financieel gebied is er altijd strijd
tussen financiële mensen uit de lijn en projectcontrollers. De financiële
mensen willen alle financiële informatie in hun systeem hebben. Dat systeem is
immers comptabel, daar moet alles in, want anders zou de accountant wel eens
moeilijk kunnen doen. November 2004 [i] Een nadeel van de term projectcontrol is dat veel Nederlanders de invulling daarvan interpreteren als controle. Daar staat het woord “control” echter niet (alleen) voor. Het staat vooral voor beheersing. [ii] Wanneer de werkelijkheid in een jaarschijf al dan niet afwijkt zegt dit gegeven op zich nog niets over de voortgang van het project. De uitgaven kunnen exact overeenkomen met de norm, terwijl er toch forse achterstand is. Of: de uitgaven kunnen achterblijven terwijl je voorloopt op de planning. De enige betrouwbare methode om uitspraken over de waarde van voortgang en kosten te maken is die van de Earned Value Analysis. [iii] Lees hierover artikel over “meten”. Markensteijn, P.H., "Meten", http://www.markensteijn.com/meten.htm.
